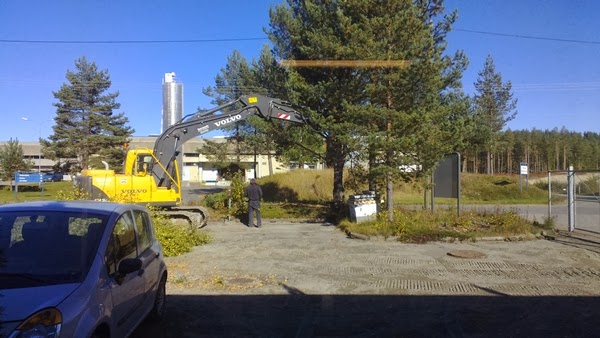

Sånn ser det ut før utbyggingen starter våren 2013 på Normin.
23. april 2013 startet de med vannboring. 80 meter grus og 120 meter fjell.
15. mai 2013 kom gravemaskinene og fjerning av asfalten startet. Sikkerhetsgjerder ble satt opp og det ble en byggeplass rundt veggene.
Siste uka i mai 2013 hadde de startet på den nye parkeringsplassen og veien som skal gå rundt fabrikken.
Siste uka i mai startet de med forskaling av grunnmuren.
I løpet av få dager var all gravingen ferdig og forskaling satt opp. Betongbiler kom og en kunne se det hele ta mer og mer form.
Så ble det juni og 5. koblet de sammen rørene både til vann og kloakk på tilbygget som er lovet ferdig til oktober 2013. Så får vi se om de rekker det.
Siste hånd på verket før det blir mer støping i morgen. Armeringen er på plass med forskalings lemmer.
Mye jobb i grunnen før bygget kan reise seg. 13. juni 2013 og forskalingen rives og ny settes opp for å støpe flere vegger som golvet skal ligge på.
17. juni reiser den første veggen seg og gamle vinduer er blendet.
Sånn ser det ut når det er tre måneder til bygget er lovet ferdig.
En uke etter så har veggene begynt å reise seg og det har blitt juli måned.
Innen dagen var omme var tak elementene løftet på og betongen skyflet utover på toppen.
Begynner snart å ta form nå, støping på taket.
Så nærmer ennå en uke seg slutten og den vannbårene varmen ser ut til å komme på plass.
Siste uka i juli var gulvet støpt og avrettet, veggene begynte å ta form så snart er det et "skikkelig hus".
Når juli var over hadde de begynt å sette opp veggene, og i følge planen skal det stå ferdig iløpet av tre måneder.
Da jeg kom tilbake på jobb etter ferien så hadde vinduene blitt satt inn og bygget tettet.
Mursteinsveggen er snart ferdig midt i august.
En liten smugtitt på innsiden i nybygget.
Midt i september ble døra i mellomgangen fjernet og det ble litt mer luft i gangen. Døra til venstre er gammelt kontorbygg og bak plata til høyre er de nye kontorene.
Kantinedelen får plater isteden for murstein som resten av bygget er kledd med.
Store forandringer fra dag til dag. Alle veggene er tapetsert og grunnet.
Endeveggen i møterommene skal ha en kontrastfarge i logofargen til Nomin.
Siste uka i september ble gulvene avrettet med flytende masse.
Blir ikke så aller verst på baksiden heller.
Etterhvert som fasaden blir ferdig, så rives stillasene.
Siste uka i september ble det fjernet asfalt utenfor og trærne ble hogget ned.
Gravemaskin kan brukes til så mangt.
Foran dørene blir det lagt heller.
Når overtakelsen av nybygget nærmer seg drastisk begynner det å bli litt og litt mer ferdig for hver dag. Når gulvene ble lagt andre uka i oktober så ble de dekket til med papp etterhvert for å holde seg fine.
Kjøkkenkroken i kantinedelen.
Det største møterommet i forbindelse med kantina, så vi har mulighet for et stort rom ved å åpne skyve veggen.
Når trærne ble fjernet ble det veldig tomt,så det blir nok fint med både lys og flaggstenger der.
Gammelt kontor...
Plassen min!
Som alltid like effektiv, så jeg var den første med "Nytt eget kontor" ble inflyttet 17. oktober 2013 kl 1200! Glad jeg tok med meg oljeovnen min, for gulvvarmen er ennå ikke helt kjørt i gang med både lufting og etterfylling av vann.
Det er ikke bare mitt kontor som har blitt flott når det er ferdig. Her blir det en sofakrok etterhvert.
Gammel kantine var i kjelleren.
Kantina ferdig til å motta møbler. Nå er det bare å nyte utsikten når vi skal begynne å spise over bakken.
Første lunsjen i ny kantine
Da var det bare å se på de andre som fortsatt hadde en god del igjen for å kjøre flyttelass.
Når møbler og stæsj forsvinner så blir det utrolig stor plass alle steder.
Søppel og verktøy, det er vel sånn det blir når vi flytter ut og snekkerne flytter inn for å starte renoveringen av det gamle bygget 18. oktober.
Når gutta setter igang så faller veggene fort.
Lettere rasert.
Stilasen er borte og ny asfalt er lagt.
Porten har blitt satt opp igjen, så nå er parkeringsplassen intakt igjen.
Enkelte vinduer skal mures igjen så det skal bli mer praktisk inne.
Det viste seg at det ikke bare var ute det var teglstein.
Luftig og fint når en får ned noen delevegger. Her blir det nye kundemottaket.
Første uka i november var rivingen slutt og det begynte å bli "nytt" Sparkling og maling, nytt elektrisk anlegg og luftekanal.
Nytt golv og nymalte vegger.
Tegelsteinsveggen ble malt og modulveggene er klare til å settes opp.
Siste uka i november og innspurten har startet for å få det ferdig.
2. desember var bygget helt ferdig og de siste møblene fra Kinarps kom i hus. Da var den gamle delen ferdig oppusset og klar til bruk.
Kundesenteret er så si klart til bruk.
Alle kontorene har fått parkett og glassvegger.
Sofakroken er intakt og pyntet til jul.
Stort møterom
Lite møterom
Desember 2013 og vi har offisielt overtatt bygget klart til bruk.
15. mai 2013 kom gravemaskinene og fjerning av asfalten startet. Sikkerhetsgjerder ble satt opp og det ble en byggeplass rundt veggene.
Siste uka i mai 2013 hadde de startet på den nye parkeringsplassen og veien som skal gå rundt fabrikken.
Siste uka i mai startet de med forskaling av grunnmuren.
I løpet av få dager var all gravingen ferdig og forskaling satt opp. Betongbiler kom og en kunne se det hele ta mer og mer form.
Så ble det juni og 5. koblet de sammen rørene både til vann og kloakk på tilbygget som er lovet ferdig til oktober 2013. Så får vi se om de rekker det.
Siste hånd på verket før det blir mer støping i morgen. Armeringen er på plass med forskalings lemmer.
Mye jobb i grunnen før bygget kan reise seg. 13. juni 2013 og forskalingen rives og ny settes opp for å støpe flere vegger som golvet skal ligge på.
17. juni reiser den første veggen seg og gamle vinduer er blendet.
Sånn ser det ut når det er tre måneder til bygget er lovet ferdig.
En uke etter så har veggene begynt å reise seg og det har blitt juli måned.
Innen dagen var omme var tak elementene løftet på og betongen skyflet utover på toppen.
Begynner snart å ta form nå, støping på taket.
Så nærmer ennå en uke seg slutten og den vannbårene varmen ser ut til å komme på plass.
Siste uka i juli var gulvet støpt og avrettet, veggene begynte å ta form så snart er det et "skikkelig hus".
Når juli var over hadde de begynt å sette opp veggene, og i følge planen skal det stå ferdig iløpet av tre måneder.
Da jeg kom tilbake på jobb etter ferien så hadde vinduene blitt satt inn og bygget tettet.
Mursteinsveggen er snart ferdig midt i august.
En liten smugtitt på innsiden i nybygget.
Deleveggene blir satt opp og rom fordelingen begynner å ta form.
Kantinedelen får plater isteden for murstein som resten av bygget er kledd med.
Store forandringer fra dag til dag. Alle veggene er tapetsert og grunnet.
Endeveggen i møterommene skal ha en kontrastfarge i logofargen til Nomin.
Siste uka i september ble gulvene avrettet med flytende masse.
Blir ikke så aller verst på baksiden heller.
Etterhvert som fasaden blir ferdig, så rives stillasene.
Siste uka i september ble det fjernet asfalt utenfor og trærne ble hogget ned.
Gravemaskin kan brukes til så mangt.
Foran dørene blir det lagt heller.
Når overtakelsen av nybygget nærmer seg drastisk begynner det å bli litt og litt mer ferdig for hver dag. Når gulvene ble lagt andre uka i oktober så ble de dekket til med papp etterhvert for å holde seg fine.
Kjøkkenkroken i kantinedelen.
Det største møterommet i forbindelse med kantina, så vi har mulighet for et stort rom ved å åpne skyve veggen.
Når trærne ble fjernet ble det veldig tomt,så det blir nok fint med både lys og flaggstenger der.
Alt det grønne er påbygget, det som er merket med rødt er mitt gamle kontor, det som er blått er mitt nye kontor. Når ny del er ferdig inflyttet starter riving innvendig av gammel del og renovering. Forventes ferdig om 4-6 uker.
Gammelt kontor...
Plassen min!
Som alltid like effektiv, så jeg var den første med "Nytt eget kontor" ble inflyttet 17. oktober 2013 kl 1200! Glad jeg tok med meg oljeovnen min, for gulvvarmen er ennå ikke helt kjørt i gang med både lufting og etterfylling av vann.
Det er ikke bare mitt kontor som har blitt flott når det er ferdig. Her blir det en sofakrok etterhvert.
Gammel kantine var i kjelleren.
Kantina ferdig til å motta møbler. Nå er det bare å nyte utsikten når vi skal begynne å spise over bakken.
Første lunsjen i ny kantine
Garderobe med toaletter.
Skulle tro vi jobbet i en barnehage eller på en barneskole... Sånne ting provoserer meg noe fryktelig.
Ikke alt er helt ferdig ennå...
Kaffekroken ved møterommet.
Da var det bare å se på de andre som fortsatt hadde en god del igjen for å kjøre flyttelass.
Når møbler og stæsj forsvinner så blir det utrolig stor plass alle steder.
Søppel og verktøy, det er vel sånn det blir når vi flytter ut og snekkerne flytter inn for å starte renoveringen av det gamle bygget 18. oktober.
Når gutta setter igang så faller veggene fort.
Lettere rasert.
Stilasen er borte og ny asfalt er lagt.
Porten har blitt satt opp igjen, så nå er parkeringsplassen intakt igjen.
Enkelte vinduer skal mures igjen så det skal bli mer praktisk inne.
Det viste seg at det ikke bare var ute det var teglstein.
Luftig og fint når en får ned noen delevegger. Her blir det nye kundemottaket.
Første uka i november var rivingen slutt og det begynte å bli "nytt" Sparkling og maling, nytt elektrisk anlegg og luftekanal.
Nytt golv og nymalte vegger.
Tegelsteinsveggen ble malt og modulveggene er klare til å settes opp.
Siste uka i november og innspurten har startet for å få det ferdig.
2. desember var bygget helt ferdig og de siste møblene fra Kinarps kom i hus. Da var den gamle delen ferdig oppusset og klar til bruk.
Kundesenteret er så si klart til bruk.
Alle kontorene har fått parkett og glassvegger.
Sofakroken er intakt og pyntet til jul.
Stort møterom
Lite møterom
Desember 2013 og vi har offisielt overtatt bygget klart til bruk.
Ingen kommentarer:
Legg inn en kommentar
Nyt hver dag, den kommer ikke tilbake. Legg igjen en liten hilsen, så ser jeg at du har vært innom...
